深圳公司中心機房建設方案-機房建設技術-中德信通
文章來源:本站 人氣:0 2022-05-10 18:30:13
深圳公司中心機房建設方案
目錄
一、機房建設準備階段--------------------------------------------------------------------
二、機房建設網絡架構規劃---------------------------------------------------------------
三、機房建設機柜設備線路規劃-----------------------------------------------------------
四、機房建設整體施工規劃------------------------------------------------------
五、機房建設工期預估-------------------------------------------------------------------
六、機房建設人員規范-------------------------------------------------------------------
七、機房建設項目展示---------------------------------
一、機房建設前期準備階段
機房建設準備階段是為項目的實施搜集各方面資料和必要的工具,同時也包括雙方參與實施人員的確定。準備階段主要內容如下;
(一)機房建設準備項目負責人;
(二)機房建設準備項目施工人員;
(三)機房建設準備項目施工備用人員;
(四)機房建設準備項目方案輸出人員;
在準備階段還需要確定實施需要的人員名單,機房建設每個步驟的參與人員要事先確定。為了確保機房建設時的現場技術支持,要求在機房建設時提供技術指導。
二、網絡架構規劃

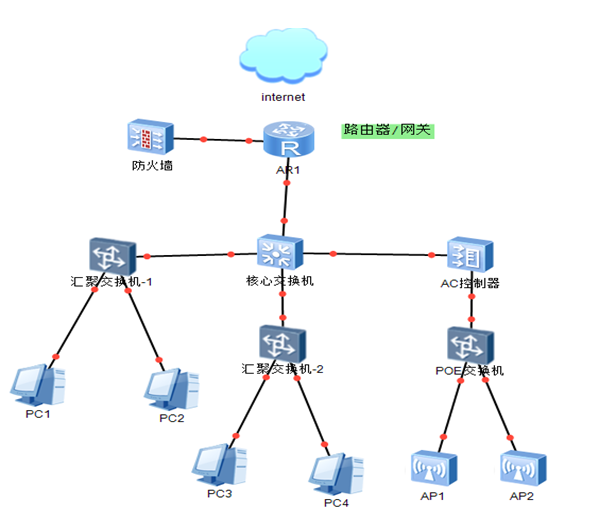

機房建設根據現場實際情況、做出了以下的網絡架構圖,如下:
機房建設網絡架構圖解析:
internet(外網)接入---》路由器/網關 ---》防火墻(旁掛模式)---》
核心交換機---》接入層交換機 ---》電腦、打印機、考勤等客戶端設備
AC控制器---》POE交換機---》無線AP
三、機房建設機柜設備線路規劃
線纜進入機柜分布、設備安裝位置、機柜級聯、電路接入
四、機房建設整體施工規劃
1、橋架安裝:機房位置使用開放式橋架200*500、2樓匯聚位置鍍鋅橋架100*150、辦公區鍍鋅橋架100*150客戶端下線位置使用鋁合金方通50*50、弱電井鍍鋅橋架100*150 分線位置用鍍鋅鐵管。
橋架安裝圖見圖紙
2、綜合布線:網絡布線點位、無線AP 點位、監控點位。 根據現場實際情況,規避強電干擾、空調電磁干擾。
線纜進入機柜分布如機柜布置圖所視
詳細點位、下線圖見圖紙批注
3、設備安裝: 按照機柜布置圖 安裝設備
4、標識:光纖標識、配線架標識、網絡點標識、客戶端標識、設備標識
5、網絡測試:測試線路端接情況,測試網絡速率、測試是被運行情況

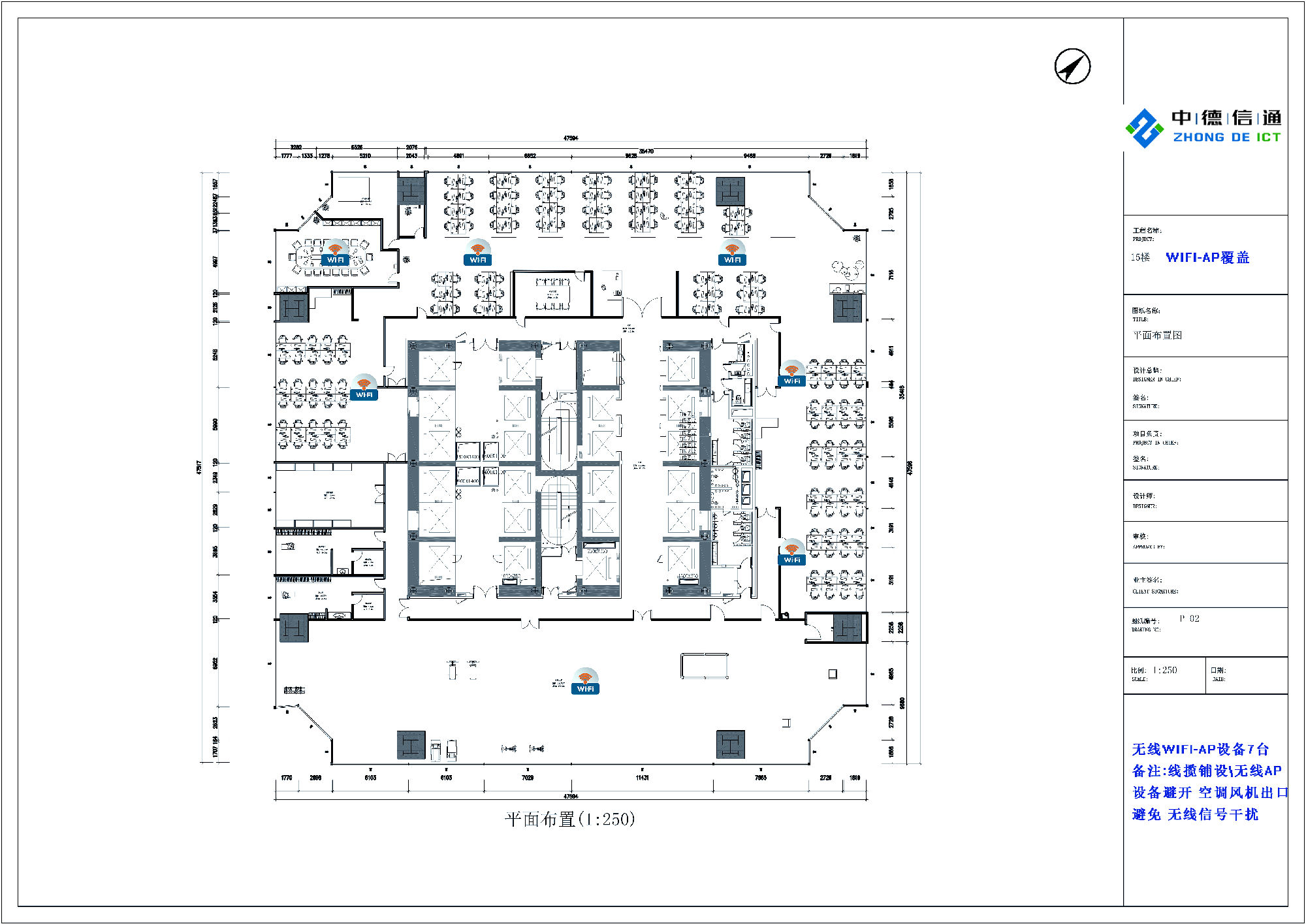

6、辦公室無線AP WIFI布置圖
四、 工期預估
項 目 | 施工工種 | 施工時間段 | 施工周期 | 總工期 |
橋架 安裝 | 橋架安裝 | 周一至周日 | 5天 | 7天 |
鍍鋅鐵管安裝 | 周一至周日 | 2天 | ||
綜合 布線 | 網絡點位布線 | 周一至周日 | 2天 | 3天 |
監控AP門禁 | 周一至周日 | 1天 | ||
線路 整理 | 線路整理 | 周一至周日 | 4天 | 8天 |
線路上架 | 周一至周日 | 1天 | ||
網絡跳線 | 周一至周日 | 2天 | ||
電纜整理 | 周一至周日 | 1天 | ||
線路 標識 | 設備標識 | 周一至周日 | 1天 | 2天 |
線路標識 | 周一至周日 | 1天 | ||
設備 安裝 調試 | 設備安裝 | 周一至周日 | 1天 |
4天 |
設備調試 | 周一至周日 | 1天 | ||
綜合測試 | 周一至周日 | 2天 | ||
合計總工期: | 24天 |
五、人員規范
本章節主要描述我司人員操作規范、以及受疫情影響人員儲備情況。以防在項目進行過程中受到其他外部影響。保證項目順利進行。
項目 | 描述 | 負責人 |
技術人員著裝 | 1、工衣工服 2、勞保鞋 3、防靜電工具 4、防靜電手套 |
齊工 18926401937 |
技術人員健康 | 1、健康碼、行程碼 2、疫苗接種三針 3、無中高風險地區旅游史 |
齊工 18926401937 |
人員操作 | 1、具有相關的工作經驗 2、具有相關的網絡知識 3、具有安全意識知識 |
齊工 18926401937 |
技術人員儲備 | 受疫情影響、負責人儲備 | 付工18926401937 齊工18926401937 |
六、 機房建設項目展示
深圳福田區HP機房建設弱電綜合布線施工項目
熱門標簽集合
_________________________________________________________________________________________________________________
深圳辦公室網絡布線 辦公室卡位布線 辦公室安裝監控 辦公室監控安裝 辦公室綜合網絡布線 辦公室網絡布線工程 辦公室網絡布線方案
辦公室網絡的布線 辦公室網絡布線公司 辦公室網絡布線施工 辦公室網絡布線系統 公司辦公室網絡布線 辦公室網絡布線標準
深圳機房建設 機房建設公司 公司機房建設標準 公司機房建設方案 公司網絡機房建設 公司it機房建設 公司機房建設工程 數據機房建設
公司機房建設要求 公司智能機房建設 idc機房建設 機房標準化建設 計算機房建設 公司機房建設標準 中心機房建設方案 網路機房建設公司
深圳監控安裝 公司安裝監控 監控攝像頭安裝 監控安裝視頻 監控安裝教程 監控系統安裝 安防監控安裝 監控安裝方法 監控攝像頭安裝
南山網絡布線 福田網絡布線 寶安網絡布線 龍華網絡布線 龍崗網絡布線 光明網絡布線 前海網絡布線 鹽田網絡布線 大棚網絡布線
南山機房建設 福田機房建設 寶安機房建設 龍華機房建設 龍崗機房建設 光明機房建設 前海機房建設 鹽田機房建設 大棚機房建設
南山安裝監控 福田監控安裝 寶安安裝監控 龍華監控安裝 龍崗安裝監控 光明安裝監控 前海監控安裝 鹽田安裝監控 大棚監控安裝
網絡布線哪家好?機房建設哪家好?安裝監控哪家好?監控安裝哪家好?機房裝修哪家好?安裝攝像頭哪家好?辦公室機房建設網絡布線設計
- 深圳12年專業網絡綜合布線系統設計施工公司-中德信通2022-04-18
- Zkeco一卡通管理系統方案-一卡通方案 (考勤、門禁)-中控門禁考勤一卡通方案-中德信通2022-04-18
- 深圳無線覆蓋工程-辦公室WIFI無線覆蓋-中德信通2022-04-18
- 深圳監控安防工程-安裝監控工程-監控安裝公司-安裝攝像頭-中德信通2022-04-18
- 深圳綜合布線-辦公室網絡布線-機房網絡布線系統-中德信通2022-04-18
- 深圳機房搬遷-機房建設-機房裝修公司-中德信通2022-04-18
- 深圳機房建設-機房裝修-機房搬遷公司-中德信通2022-04-18
