深圳機房搬遷施工方案流程操作
文章來源:本站 人氣:0 2022-09-17 12:23:02網絡數據中心機房搬遷施工方案
目錄
1、項目準備階段-------------------------------------
2、前期調研------------------------------------------
3、項目規劃設計--------------------------------------
4、線路標識------------------------------------------
5、設備拆卸及運輸-----------------------------------
6、設備安裝------------------------------------------
7、人員規范------------------------------------------
8、風險預估------------------------------------------
9、結束語--------------------------------------------
1.1準備階段
準備階段是為機房搬遷項目的實施搜集各方面資料和必要的工具,同時也包括雙方參與實施人員的確定。準備階段主要內容如下;
(一) 準備機房搬遷項目負責人;
(二) 準備機房搬遷項目施工人員;
(三)準備機房搬遷項目施工備用人員;
(四)準備機房搬遷項目前期調研人員以及資料;
在準備階段還需要確定實施需要的人員名單,每個步驟的參與人員要事先確定。為了確保應用機房遷移時的現場技術支持,要求在應用遷移或服務器遷移時確保應用軟件的管理員或廠家技術人員能夠提供現場支持。
2.1前期調研
在實施過程中,主要的工作包括新機房環境調研和舊機房設備調研兩部分,本節主要針對項目前期調研的過程進行描述。
針對本期項目的情況,需要按照下列步驟進行項目的調研工作。在此,只對實施的過程列表并進行簡要說明,并在項目實施過程中的步驟進行安排和記錄,調研報告將在項目施工前共同轉移給用戶的管理團隊。
項 目 | 項目?jī)?nèi)容 | 任務描述 | 負責人 |
新機房調研 |
新機房環境以及參數調研 | 1:機柜參數調研 2:機柜額定功率調研 3:機房線路調研 |
齊工 18926401937 |
舊機房調研 |
舊機房環境、設備、以及參數調研 | 1:舊機柜參數調研 2:舊機柜設備參數調研(如:SN、TAG、額定功率) 3:搬遷設備線路鏈接表 4:搬遷設備標識表
|
齊工 18926401937 |
3.1項目規劃設計
在前期機房搬遷項目調研完成的工作情況下,對本次搬遷新機房實施規劃設計,以便于在新機房施工過程中有條不紊的進行施工,以保證設備在項目完工的正常使用。規劃設計如下:
項目 | 項目?jī)?nèi)容 | 任務描述 | 負責人 |
新機房規劃 |
機房設備規劃 | 1:根據設備應用分區,記錄需安裝的機柜編號 2:根據設備功率分區,記錄需安裝的機柜編號 3:根據設備線路鏈接分區,記錄需安裝的機柜編號 4:線路規劃:根據不通應用,線路用不通顏色、標簽區分 |
齊工 18926401937 |
4.1線路標識
本節主要是對線路標識的詳細描述:
項目 | 描述 | 負責人 |
新機房標識 | 1:機柜編號標識 2:設備鏈路標識 3:新設備SN、TAG標識 4:設備IP地址、應用分區標識 |
齊工 18926401937 |
舊機房標識 | 1:搬遷設備標識 2:搬遷設備SN、TAG標識 3:搬遷設備IP、應用分區標識 4:搬遷設備鏈路標識 5:遺留設備標識 6:遺留設備鏈路標識 |
齊工 18926401937 |
5.1 設備拆卸以及運輸
機房搬遷運輸和搬運過程為本項目重點部份,機房搬遷設備停機完成后,進行下架、打包工作,同時拆除各個配線柜中配線,將設備循序漸進按步驟,進行設備打包(使用專門的打包工具和打包材料,防震和防靜電),用專業防震拖車進行運輸,運輸前對登記的設備及其配件進行清點,搬運小心謹慎,輕拿輕放防止震動,每一趟運輸過程中安排專業人員跟車全程監督,遇轉彎、減速帶、上下坡、提前告訴司機減速慢行,挑選合適的車輛和司機,物理硬件老機房下架,搬運,新機房上架由硬件工程師全程參與,項目經理總協調,網絡工程師完成新老網絡業務的切換。為盡量少中斷生產業務,物理硬件搬遷需要在搬遷當時,業務結束并且軟件維保公司備份完業務數據后方可進行,搬遷到新機房業務恢復正常后整個業務代表搬遷完成。具體流程如下:
項目 | 準備工作 | 實施 | 安全 | 負責人 |
設備停機 |
1:記錄設備停機型號 2:記錄設備停機流程 3:記錄設備停機影響 | 在確保所有設備可以停機情況下開始停機、斷電 | 所有設備停機必須正規操作、不得隨意停機 |
齊工 18926401937 |
設備下架 |
1:設備下架的工具 2:設備下架的流程 3:設備下架的位置 4:設備分區(應用、鏈路、重量、參數) | 所有參與設備下架人員必須通過下架培訓才能參與施工 | 所有人員必須佩戴防靜電相關的工具、設備 |
齊工 18926401937 |
設備打包 | 1、設備防靜電打包 2、設備防震打包 3、超重量的設備需打木架 4、打包好的設備標識 5、打包好的設備分區
| 設備打包按照標準化流程打包,超出人力范圍必須用起重車等工具 |
齊工 18926401937 | |
設備運輸 |
1、設備運輸工具規劃 2、設備運輸路線規劃 3、設備運輸環境 4、設備運輸分區擺放 |
設備運輸過程中、跟車人員需觀察環境、路況、提醒司機 |
齊工 18926401937 |

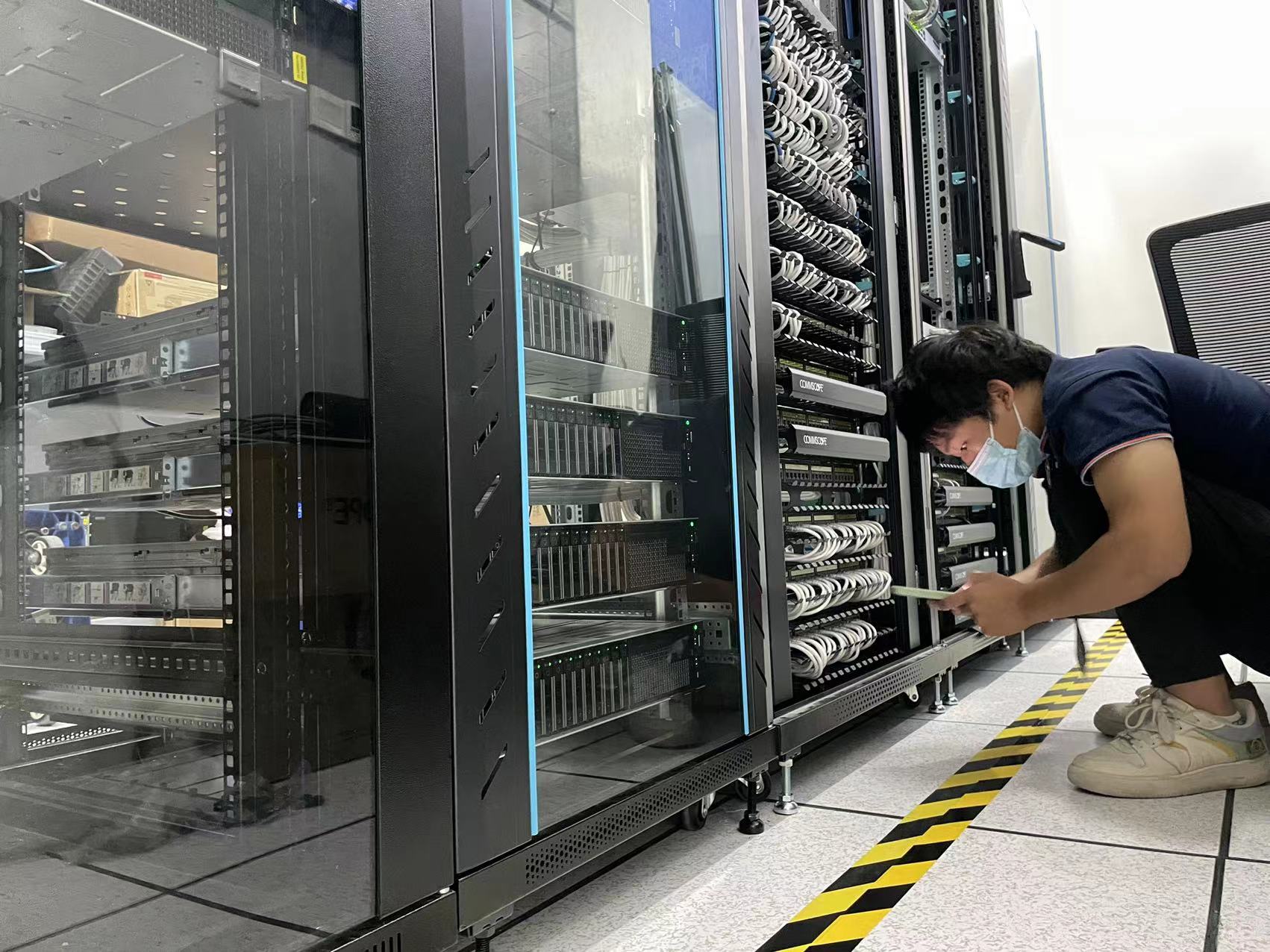

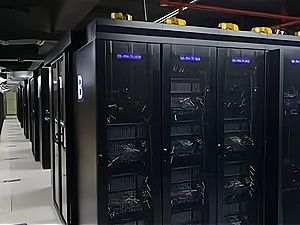

6.1設備安裝
本章節主要描述設備安裝流程:
項目 | 實施 | 負責人 |
設備安裝 | 1、舊設備清點 2、設備打包拆除 3、再進行一次設備盤點確認、 4、設備安裝到規劃的機柜 |
齊工 18926401937 |

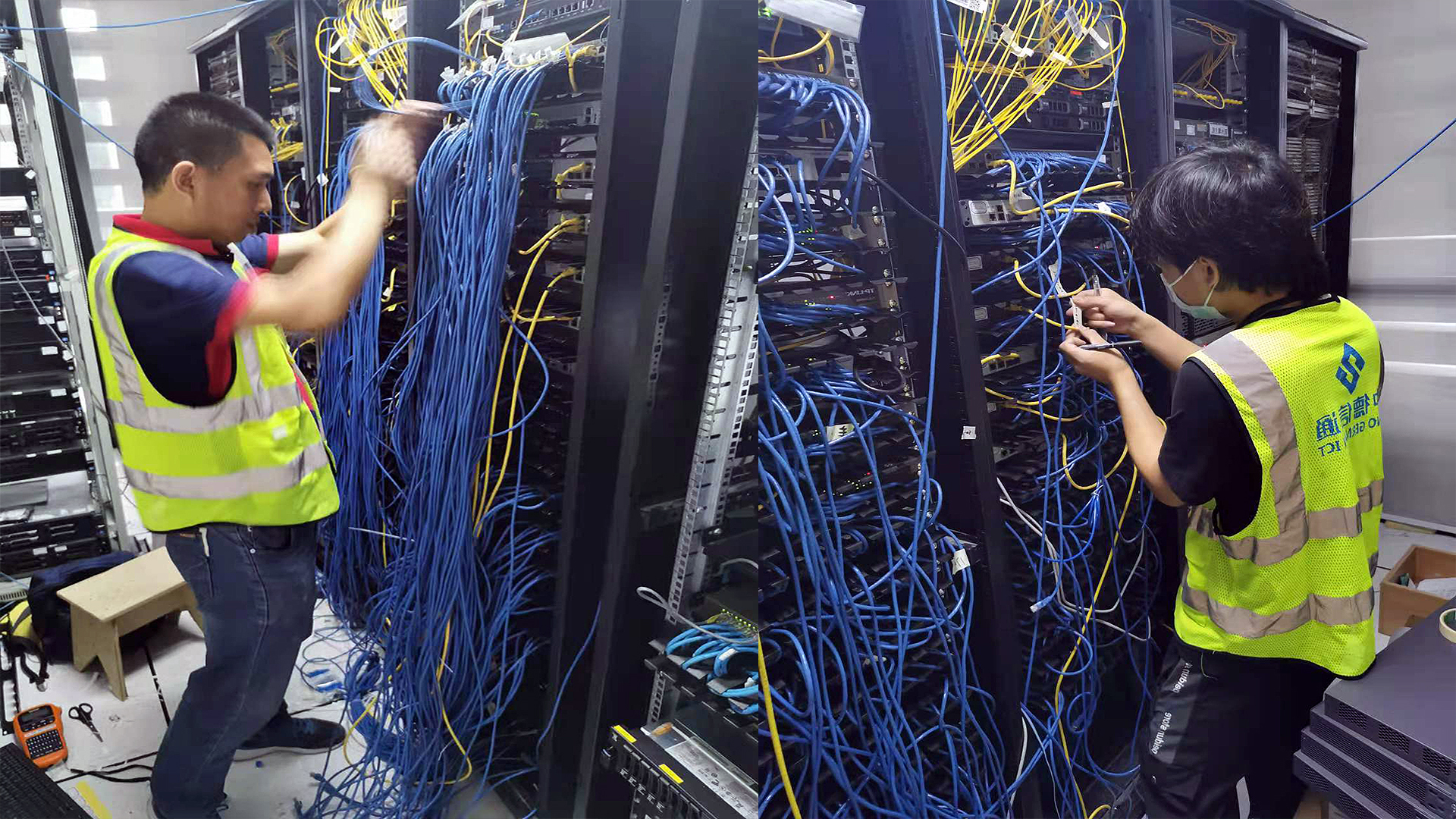

線路整理 | 1、設備鏈路根據機柜走線盒需求走線 2、設備電源線根據PDU合理走線 3、線路合理、美觀 |
齊工 18926401937 |
標簽 標識 | 1、設備標識 2、鏈路標識 3、光纖標識 4、電源線、適配器標識、 5、PDU標識 6、應用分區標識 |
齊工 18926401937 |
機柜拓?fù)?/span> | 做出機柜拓?fù)鋱D、以及設備鏈路表 |
7.1 人員規范
本章節主要描述我司人員操作規范、以及受疫情影響人員儲備情況。以防在項目進行過程中受到其他外部影響。保證項目順利進行。
項目 | 描述 | 負責人 |
人員著裝 | 1、工衣工服 2、勞保鞋 3、防靜電工具 4、防靜電手套 |
齊工 18926401937 |
人員健康 | 1、健康碼、行程碼 2、疫苗接種三針 3、無中高風險地區旅游史 |
齊工 18926401937 |
人員操作 | 1、具有相關的工作經驗 2、具有相關的網絡知識 3、具有安全意識知識 |
齊工 18926401937 |
人員儲備 | 相關負責人兩名 | 齊工18926401937 齊工18926401937 |
8.1 風險預估
以下是對整個過程中產生風險做出預估,進而降低機房搬遷過程項目的風險:
1)設備數據備份:設備停止運行之前反復確認設備數據已完成備份
2)設備停運: 先關機再斷電原則
3)設備拆卸: 設備拆卸過程中規范操作,過重設備應使用相關拆散設備進行拆卸(如叉車、拉車)
4)設備打包:設備打包確保設備在運輸過程中產生共振,進行防震處理,較重設備使用打包木架
5)設備運輸: 跟車行駛,若遇減速帶、坑洼等路線,即使提醒死機減速行駛
6)設備斷電重啟設備不開機:此項風險在規范操作的情況下,認為無法控制
9.1 結束語
中德信通-通過風險分析、應用關聯分析、業務影響分析,制定安全有效的整體搬遷策略,減少運輸中的不良影響,規避搬遷風險,保障遷移的安全性、穩定性、嚴謹性、可靠性、專業性及連續性;與甲方詳細溝通并制定和按照充分、細致的搬遷實施方案,提供與搭建應急環境,進行充分詳細的準備工作,根據機房搬遷策略,將本次項的搬遷系統順利機房遷移回整改后的新機房。
熱門標簽集合
_________________________________________________________________________________________________________________
深圳辦公室網絡布線 辦公室卡位布線 辦公室安裝監控 辦公室監控安裝 辦公室綜合網絡布線 辦公室網絡布線工程 辦公室網絡布線方案
辦公室網絡的布線 辦公室網絡布線公司 辦公室網絡布線施工 辦公室網絡布線系統 公司辦公室網絡布線 辦公室網絡布線標準
深圳機房建設 機房建設公司 公司機房建設標準 公司機房建設方案 公司網絡機房建設 公司it機房建設 公司機房建設工程 數據機房建設
公司機房建設要求 公司智能機房建設 idc機房建設 機房標準化建設 計算機房建設 公司機房建設標準 中心機房建設方案 網路機房建設公司
深圳監控安裝 公司安裝監控 監控?cái)z像頭安裝 監控安裝視頻 監控安裝教程 監控系統安裝 安防監控安裝 監控安裝方法 監控?cái)z像頭安裝
南山網絡布線 福田網絡布線 寶安網絡布線 龍華網絡布線 龍崗網絡布線 光明網絡布線 前海網絡布線 鹽田網絡布線 大棚網絡布線
南山機房建設 福田機房建設 寶安機房建設 龍華機房建設 龍崗機房建設 光明機房建設 前海機房建設 鹽田機房建設 大棚機房建設
南山安裝監控 福田監控安裝 寶安安裝監控 龍華監控安裝 龍崗安裝監控 光明安裝監控 前海監控安裝 鹽田安裝監控 大棚監控安裝
網絡布線哪家好?機房建設哪家好?安裝監控哪家好?監控安裝哪家好?機房裝修哪家好?安裝攝像頭哪家好?辦公室機房建設網絡布線設計
- 深圳機房設計、機房建設、機房改造、機房搬遷、機房裝修-中德信通2022-03-22
- 深圳數據中心機房搬遷工程公司-中德信通2022-03-22
- 網絡服務器機房搬遷流程及其注意事項及流程2022-03-22
- 機房搬遷流程及其注意事項及流程方案2022-03-22
- 助力深職院AR-AI虛擬實驗室現場調研勘察及實施-中德信通!2022-03-22
- 中德信通智能科技有限公司助力深圳水務集團建立智能視頻實時監控一張網系統!2022-03-22
- ??低暡伎厍驍z像頭安裝流程圖-中德信通2022-03-22
